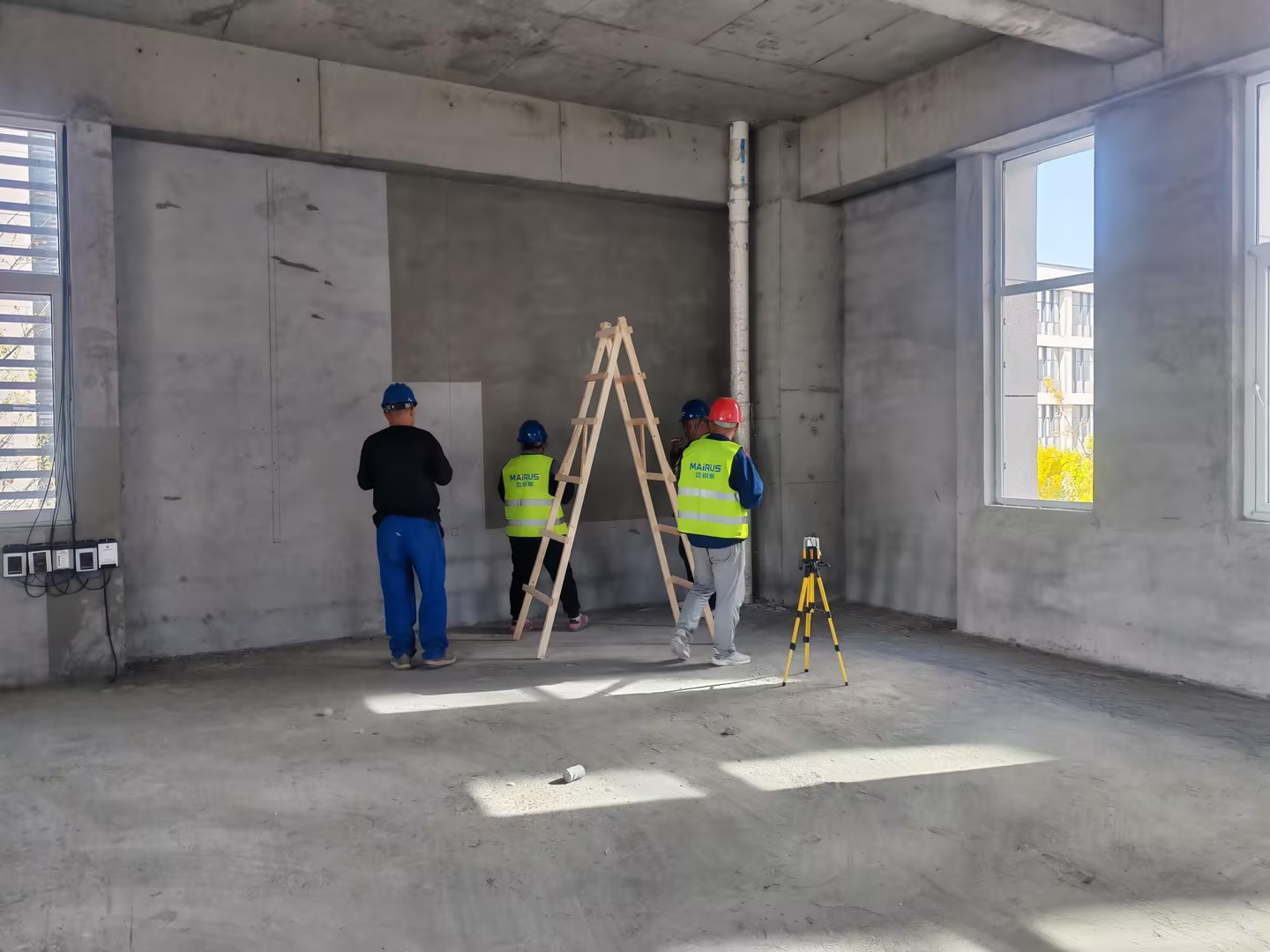

迈锐斯实验室建设项目实拍2026103001

重庆迈锐斯实验室设备有限公司 · 北京密云 300 平方米检测实验室新址装修项目纪实

10 月 30 日,北京密云,精益捷的实验室装修工程,正处于拆除阶段。

今天的作业内容有三项:原有给水管线拆除、非承重墙体拆除、拆除垃圾清运。300 平方米,合同工期 80 天,12 月 31 日验收交付。

这是新址装修,不是把旧实验室翻新,要拆的是交付时带进来的预留管线和隔墙。

拆除是实验室建设里最不起眼的一道工序,因为它不产生看得见的成果,干完只是变空了。但风管走不走得下、仪器进不进得了门、评审时房间够不够用,都在这一步定。

一、先关阀,再动锤

进场第一件事不是抡锤子,是找阀门。

水比墙危险。墙拆错了看得出来,管拆错了看不出来,水在墙里、在楼板下,等你看见的时候,赔偿已经发生了。

所以在动第一根管子之前,先弄清两件事:这一层的水有几路,哪几路能在本层关断。

能自己关的,要走完整套手续:跟物业核对总阀位置和是否与其他楼层共用,约定停水时间窗,贴出书面告知,然后关阀、泄压、放空,到末端开一个水龙头验证确实没水。关阀之后在阀门上挂牌上锁,楼里可能还有别的使用人,一个误开,整层就是一片水。

不能自己关的,是连着全楼系统的那几路,比如消防。这类管线的末端一动,楼里的报警主机就可能动作。要不要改、怎么改,都是提前规划安排到位,走物业与消防的报批,由有资质的单位施工。

还有一类要先当它存在:交付时留下的临时接驳、上一位使用人加的支管。这类不要凭阀门位置判断通不通,从末端试。

这一套动作不产生工程量,但它决定后面的阶段能不能有序推进。

二、拆墙之前,先回答三个问题

第一问:这堵墙是不是承重。依据是结构施工图。新址的图向物业或开发商调取,注意要竣工版,不是施工过程版,两者在管井位置和预留洞口上会差。图调不到,或者与现场明显对不上,就委托有资质的单位做结构鉴定,不能靠敲击声和墙的厚度去猜。

框架结构里的填充墙可以拆,剪力墙、柱、梁、楼板一律不动。如果场地本身是砌体结构,那里的墙往往就是承重构件,另当别论。

还有一类墙要单独看:防火分区的分隔墙。拆了要按原耐火极限恢复,恢复不了就不能拆,这一条常被当成普通隔墙处理,最后卡在消防验收上。

第二问:墙里有没有东西。这一点不能凭“看着干净”判断。预埋的线管、预留的套管、后来加进去的支管、施工用的临时水电,都可能走在隔墙里,而图纸未必标全。拆之前先用管线探测仪扫一遍,必要时开小孔确认。

第三问:按什么顺序拆。原则是自上而下,先管线后墙体,先附件后主体。反过来做的后果很直接:先砸墙,往往先砸漏一根管,水顺着墙体往下走,泡的是别人家的吊顶。

三问都有答案,界面也划清了,拆除才真正开始。范围在图纸上圈出来,交底到班组;需要调整的走设计变更,不在现场拍板。

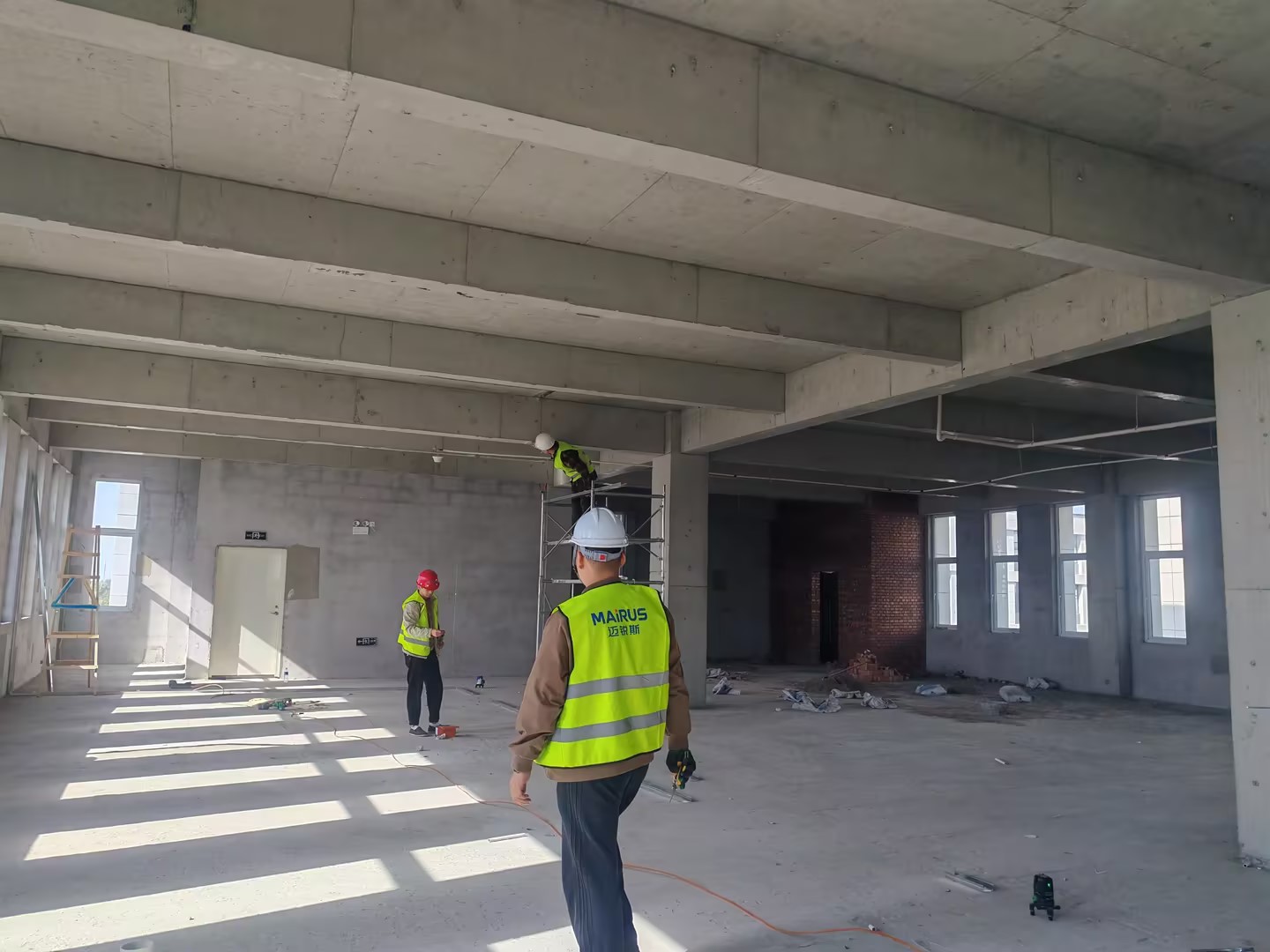

迈锐斯实验室建设项目实拍2026103002

三、管线拆除的四步:断、排、拆、封

管线拆除不是锯掉就完事,是四步。

断,确认无压、无回流。市政停水检修、楼内加压设备的余压,都可能让管内重新带上压力。阀门关断之后要看有没有止回措施,必要时加盲板。

排,从低点排空。管里残水不放干净,拆的时候会顺着坡度往低处流,最后从某个没封的接口淌到楼下。拆管位置下方先铺接水盘和防水布,地面的成品保护做完,再动管。

拆,从支管到主管,逐段拆,不整段往下放。切割前必须确认管内无压无水。切割属于动火作业,动火证、灭火器、接火盘、看火人,四项都要落实。

封,所有断口封堵。这一步容易被省,也早晚会回来找你:不封,返味、返水、虫鼠都能顺着管进来,后期管道试压时还会串水。封堵做完,逐个拍照编号,进竣工资料。

顺手还有一件事:拆下来的管子量一遍管径、记一遍走向和标高,拍照存档。这些正是后面给排水深化设计的输入,图上未必都有。

四、垃圾下楼,比拆墙更费工

隔墙拆完,垃圾的体积往往比想象的多。分类是第一步:不同材质分开装袋或装斗,能回收的单独码放、计量。处置方式由甲方与物业定,施工方负责移交清楚。

下楼走指定通道,沿途地面和设施先做保护,不从窗口抛掷。垃圾在楼板上分散堆放、控制堆高,不往一个角上堆,楼板有荷载上限。运输与消纳按北京市对建筑垃圾的要求办手续,密闭运输,不落地过夜。

在楼里施工,还有一段不在图纸上:公共部位。搬运路线上经过的地面、墙面、转角、门框,该包的要包。

扬尘和噪声是这类项目的日常。切割、开凿用湿式作业或接吸尘设备,作业面用防尘隔断封起来,门口铺防尘垫,收工前清扫一遍。冲击钻的声音能穿两层楼,作业时间避开午休与夜间,提前跟物业和相邻使用人打招呼。这些事平时不显眼,但一个投诉电话就可能被要求停工。

消防通道和消火栓全程不占不挡,每天收工前清一次场。

迈锐斯实验室建设项目实拍2026103003

五、拆除现场的四条安全线

拆得快是本事,不出事才是底线。这四条,每天开工前过一遍。

临时用电。从物业指定的配电箱取电,回路带漏电保护,电缆架空或者穿管,不拖在地上、不跨过积水。

临边与洞口。管道井、电梯井口、拆除后新形成的楼板洞口,当天加盖板或者围栏,夜间加警示灯。洞口不封,出事只是时间问题。

动火作业。切割要办动火证,配灭火器、接火盘,设看火人,作业前把周边可燃物清走。金属切割不带水,砌体与混凝土切割用湿式作业降尘,这两件事看着像同一件,其实是两种作业,风险也不一样。

警示与封闭。作业面围起来,张贴告示,非作业人员不得入内;不拆的区域单独封闭,挂牌标明保留。

四条之外还有一件容易被忘的事:振动。冲击钻和切割机的振动顺着结构传,同一栋楼里要是有在用精密仪器的,提前打招呼,避开使用时段。

六、拆除这几天,是改动代价最小的一次复核机会

这个道理在内部是常识,甲方往往没意识到:墙一拆,梁、柱、管井全露出来,图纸和现场差多少,这段时间看得最清楚。

如果图纸标层高 3.6 米、扣掉梁高之后只剩 3.35 米,或者图上管井在走廊东侧、实际偏过去半米,这 25 公分和半米,在别的项目里可能无所谓,在实验室里很要命。

新址比改造老楼更容易漏掉这件事。老楼一进门就看得出破败,人自然会去量;空场地什么都没有,看上去挑不出毛病,反而没人想到去复核。

300 平方米,要放下样品、前处理、仪器、试剂、危废和办公这几类空间,通风柜的排风主管、空调风管、实验气路、桥架,全都要抢吊顶里那点净空。

这时候改设计,成本是很小的;等吊顶封了板再改,成本是拆吊顶、拆支吊架、重做保温、重新调试。同一个改动,早改晚改差出一大截。

所以拆除这几天,我们迈锐斯在现场做两件事:拆和量。梁底标高、板厚、管井净尺寸、门洞高度、柱距,逐个实测记录,当天回传设计。测点数据最后并入竣工资料,它不只是这一次的输入,也是甲方以后扩项、改布局时的底图。

七、80 天里,这几天拖不得

验收交付定在 12 月 31 日。这段时间要覆盖装修、通风与排风、空调、废气处理、给排水、电气与自控、实验气路、家具安装、系统调试和各项验收。拆除处在关键线路的起点上,它拖三天,后面每一天都往后顺延一天。

甲方是独立第三方检测机构,持 CMA 资质认定、CATL 和 CNAS 认可。实验室早一天投用,手上的检测任务早一天接得住。

所以拆除和设计复核是并行的:白天拆,当天把实测数据回传,图纸同步修改,按新图落地实施。能并的并,不能并的排清楚。工程上的事,靠的是把每一步的输入提前准备好,不是仅靠一句承诺。

八、写在最后

清场那天,垃圾运完,地面扫过,场地是空的。一间空房,比任何照片都更能说明起步的样子。

一个实验室建成投用之后,可能没人会记得拆除这几天。但风管能走多高、仪器能不能进门、评审时房间够不够用,答案在这几天就写下了。

重庆迈锐斯实验室设备有限公司承接的这座 300 平方米检测实验室,接下来要经历砌筑、管线预埋、通风与净化、气路与电气、家具安装和系统调试等等,每一步都能看到我们的专业与可靠。建设实验室,就找迈锐斯!让您省心、省力也省钱!

分享
存量时代,实验室建设拼的是细节
实验室不是“大一号的装修”——迈锐斯总裁马文强谈专业壁垒与标准化之道
存量时代,实验室建设拼的是细节 存量时代,实验室建设拼的是细节
重庆迈锐斯实验室设备有限公司总裁马文强,在内部经营会议上提出:实验室建设已进入存量时代,拼的是细节与服务。本文梳理其"不合格就换"的供应链底线、"从上率下"的一线管理法,以及"马总验实验室"背后的"1证+3包+6服"全链路服务体系,解读迈锐斯"以实效立身"的服务之道与"担当"的价值观。
公司新闻2026-09-12
北京精益捷实验室装修进入拆除阶段 北京精益捷实验室装修进入拆除阶段
重庆迈锐斯实验室设备有限公司,承接的北京某检测实验室建设项目2026年10月30日正处于拆除清运阶段。本文记录 300 平方米既有建筑施工现场:进场如何判定承重与非承重墙体、为何用切割替代凿除、管线断口怎样做临时封堵、垃圾清运后如何形成施工/技术/甲方三方交接面。
